美国式禁忌3乱偷,《厨房韵母2》动漫下线了吗,《临时夫妻之孽缘》-《临时夫妻之孽缘》,速度与激情10,少女与狗2免费高清观看

新闻资讯

图片新闻

当前位置: 首页 -> 新闻资讯 -> 正文

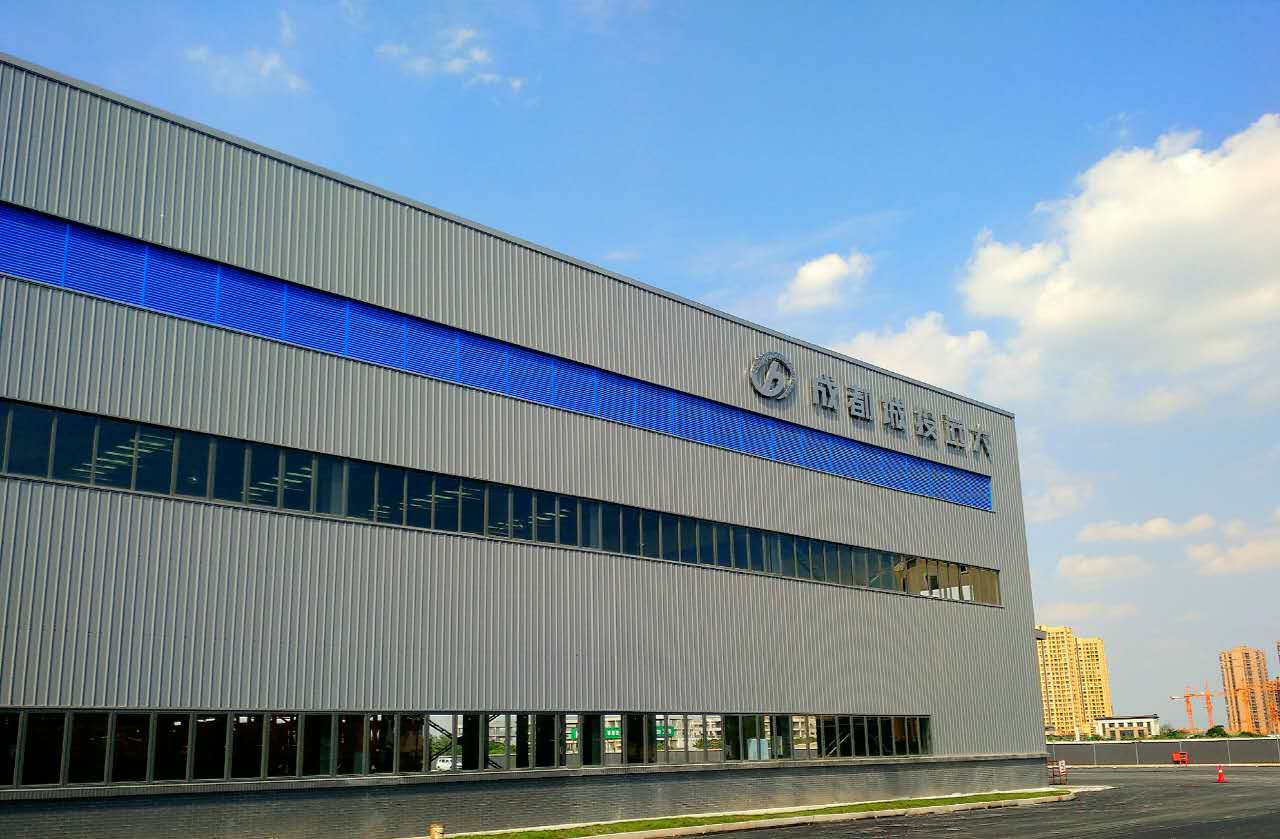

四分公司建筑工业化材料研发、生产基地项目1#厂房顺利完工并投产使用

作者:来源:阅读次数:日期:2017年06月28日

2016年12月底,在中标成都郫县红光镇建筑工业化材料研发、生产基地项目之后,四分公司迅速进行了项目部的筹备、组建,从项目部进场的第一天,紧锣密鼓的抢工工作便提上了日程。

建设中的1#厂房,其建筑面积约4.2万平米,高度14.65米,长248米,宽168米,PHC管桩上千根,合同工期为100日历天,这是整个项目中建设单位节点要求最紧、同样也是建设难度最大的部分。如此大体量的钢结构主体施工以及紧迫的工期,对年轻的项目团队来说无疑是艰巨的挑战。但在公司与分公司的指导和技术支持下,项目部迎难而上,根据项目现场实际,采取专项措施,竭尽全力保证任务保质保量完成。

在施工过程中曾有几大难题摆在项目团队面前:一是1#厂房及周边环形道路范围内存在三个较深的盗挖基坑和一个大面积盗挖填埋区,场地埋填有大量生活垃圾和杂填土,地基处理难度较大且费时,对本就紧张的工期而言无疑是雪上加霜。二是工程施工横跨春节,如何有效组织施工人员、材料和机械,这也给项目部带来了巨大的挑战。三是由于施工任务紧迫,缺乏在生产工艺布置及基础结构上稳定的施工蓝图,因此常常是边修改图纸边施工,这对于大量需要深化设计、定做生产的钢结构构件造成了不利影响。面对如此多的困难和挑战,项目部全体管理人员并没有退却,在问题出现时,一方面积极与厂方和各参建分包方沟通,及时协调处理现场技术问题;另一方面积极组织各项资源的投入,坚决不让场外因素拖延施工进度。

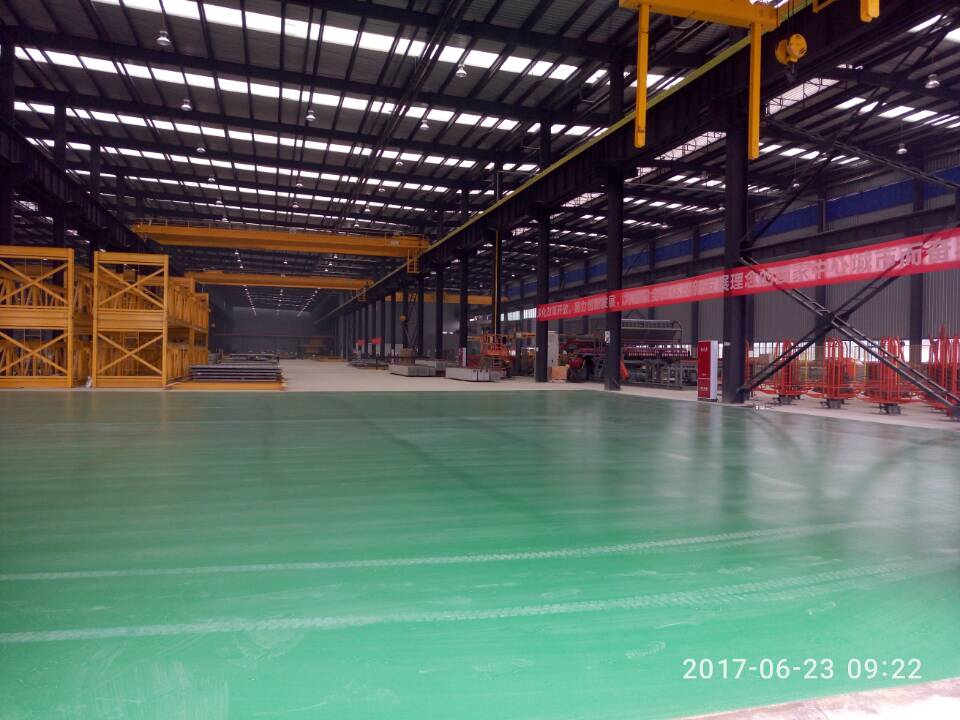

经历数月的努力,通过平时积累和数次专题技术会议的总结,以及对钢结构厂房的深入研究,项目部顺利完成了部分生产线先行生产的百日节点要求。截止6月中旬,1#厂房的施工任务圆满完成,确保了厂方对1#厂房的整体工期要求。

文/图 董娟

上一条:四分公司澳维·天下乐城项目主体顺利封顶
下一条:曹家巷里的安居梦——曹家巷项目顺利进入交房阶段

帕萨雷拉| 窝窝影院在线观看免费播放电视剧| 永利皇宫app赢钱返不出| 我儿媳妇叫方静我儿子叫何其翔| 《军妓肉体》在线观看| 朕与她短剧免费观看全集| ps刺绣插件| 街道社区招聘信息| 球探即时比分网| ai人脸替换工具离线版| 十月 英语| 章宁| 小10 23小时1| 吾风在上| wlookup游列数钢双面| 伪人的视频| 中甲直播在哪看| C51.5百度网盘| WWW.77.GOV.CN| 鱼吃鱼游戏兑换码永久苍龙| 亿图破解激活码| 女性扒开大腿内侧小肚子痒 | 童心回放| 微信公众平台官网注用| 鑫灵儿小购| 韦斯特布鲁克| 欧美金曲100首经典| 小米的爱情| 梅老板| solidworks卸载| 曾少年之小时候| 免费观看已满十八岁在线播放电视. | 土豆网| 优酿亚铁和过氧化氨反险方程式| 节奏盒子0c模板| 四季中国| 我长大了幼儿园绘画
